MJS工法在运营地铁隧道结构缺陷整治修复中的应用研究

MJS-RJP 2026年3月6日 项敏 20

摘要

     研究分析了MJS(全方位高压喷射工法)在运营地铁隧道结构缺陷整治修复中的技术机理、应用实践和发展前景。MJS工法作为一种新型的地基加固技术,通过独特的多孔管和前端强制吸浆装置,实现了孔内强制排浆和地内压力实时监测,有效控制施工对周边环境的影响。研究表明,MJS工法在软土地层中可形成直径2~2.8m的加固桩体,28天龄期无侧限抗压强度可达1.0~3.0MPa,渗透系数小于1×10⁻⁷cm/s。

      在运营地铁隧道缺陷修复中,MJS工法与微扰动注浆联合使用,可使隧道收敛变形减少10~20mm,回弹量控制在5mm以内。然而,MJS工法也面临成本较高(2400~3000元/m³,是传统工法的5~8倍)、施工效率相对较低等挑战。随着智能化监控系统、新材料技术的发展以及行业标准的完善,MJS工法在地铁隧道修复领域展现出广阔的应用前景。研究为类似工程提供技术参考和实践经验。

1. 引言
1.1 研究背景与意义
      随着我国城市化进程的快速发展,地铁已成为城市公共交通的重要组成部分。截至2024年底,中国内地累计有55个城市开通运营城市轨道交通线路292条,运营里程达到9652.6公里。然而,随着运营年限的增长和地质条件的复杂性,地铁隧道结构缺陷问题日益凸显,严重威胁着运营安全。
      地铁隧道结构缺陷主要包括管片裂缝、收敛变形、渗漏、脱空等类型。其中,管片收敛变形是最常见的病害之一。根据统计数据,约98%的管片环呈现拱腰“外扩型”收敛变形形态,收敛数值分布范围为1~102mm。这些缺陷不仅影响隧道的正常使用功能,还可能引发严重的安全事故。传统的修复工法如普通高压喷射注浆、钢支撑加固等,在运营地铁隧道的特殊环境下存在诸多局限性,如施工扰动大、对运营影响严重、加固效果不理想等。
   全方位高压喷射工法(Metro Jet System,简称MJS)是在传统高压喷射注浆工艺基础上发展而来的新一代地基加固技术。该工法采用独特的多孔管和前端强制吸浆装置(Monitor),实现了孔内强制排浆和地内压力实时监测,并通过调整强制排浆量来精确控制地内压力,从而大幅减少施工对周边环境的影响。与传统工法相比,MJS工法具有施工扰动小、成桩质量高、环境影响可控等显著优势,特别适合在运营地铁隧道这种对变形控制要求极高的环境中应用。
      研究旨在系统梳理MJS工法在运营地铁隧道结构缺陷整治修复中的应用情况,深入分析其技术机理、实施方案、施工重难点及应对措施,为类似工程提供技术参考和实践样本。

1.2 运营地铁隧道结构缺陷类型与特征
      运营地铁隧道结构缺陷呈现出多样化、复杂性的特征,主要包括以下几种类型:

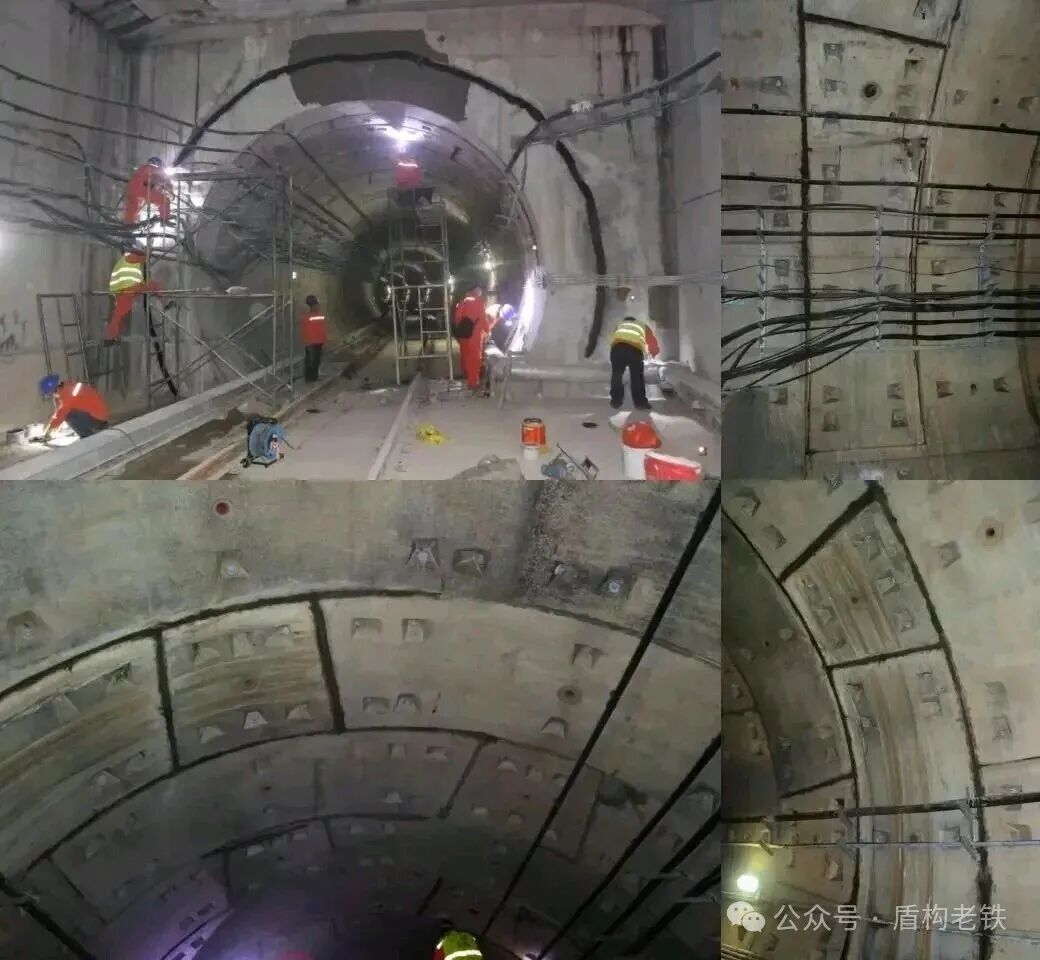

     (1)管片裂缝是最普遍的缺陷类型。根据对某地铁隧道17环管片的检测,共发现80条裂缝,其中裂缝宽度最大值为0.40mm,深度最大值为56mm。裂缝的产生与地质条件、施工质量、运营荷载等多种因素有关。在软土地层中,由于地基加固效果不佳导致的差异沉降是裂缝产生的主要原因。此外,设计方案不合理、混凝土强度不足、温度变化等因素也会导致管片裂缝的产生。
     (2)收敛变形是影响隧道结构安全的关键问题。监测数据显示,管片直径变形最大值可达7.9cm,直径相对变形最大值为13.17‰。收敛变形主要表现为“外扩型”和“压缩型”两种形态,其中“外扩型”占主导地位,约占98%,且收敛数值范围为1~102mm,而“压缩型”收敛数值最大仅49mm,仅为“外扩型”的一半。收敛变形的发展与地层条件、地下水变化、施工扰动等因素密切相关。
     (3)渗漏问题严重影响隧道的使用功能和结构耐久性。管片渗漏部位常发生于隧道水平线附近±30°范围,这与“外扩型”收敛椭圆长轴方向产生最大变形量的范围相一致,进一步验证了收敛变形是导致接缝渗漏的主要成因。渗漏不仅影响隧道内环境,还可能引发钢筋锈蚀、混凝土劣化等次生问题。
    (4)结构脱空是隐蔽性较强的缺陷类型。隧道拱顶脱空会导致结构受力状态发生改变,当环向角度较小(15°)的空洞出现时,拱顶位置的轴力即发生大幅降低,从完好状态下的3360kN降低至2150kN,降幅达36.0%。随着空洞范围的增大,拱顶位置轴力降幅从36.0%逐渐增加至78.4%。
这些结构缺陷往往相互关联、相互影响,形成复杂的病害体系。例如,收敛变形会导致接缝张开,进而引发渗漏;渗漏又会加剧混凝土劣化,降低结构强度,形成恶性循环。因此,需要采用综合性的修复技术来解决这些问题。

1.3 MJS工法技术概述

      MJS工法是日本在传统高压旋喷技术基础上,针对水平旋喷施工过程中的排浆和环境影响问题而开发的新型工法。该工法的核心创新在于采用了独特的多孔管和前端造成装置(习惯称之为Monitor),实现了孔内强制排浆和地内压力监测的有机结合。
     (1)技术原理方面,MJS工法利用高压水、高压空气和高压水泥浆三种介质,通过独特的多孔管和前端造成装置,以高压射流切割破坏周围土体。在喷射过程中,高压水泥浆以40MPa的压力、90~130L/min的流量从喷嘴喷出,同时0.7MPa的压缩空气形成同轴保护气流,保护喷嘴并增强喷射效果。前端造成装置上设置有压力传感器和排泥口,排泥口开关最大可达62mm,主机上有专门装置控制排泥口的开启/关闭。
     (2)工作机制上,MJS工法通过地内压力监测和强制排浆的手段,对地内压力进行精确调控。当压力传感器测得的孔内压力较高时,可以通过油压接头来控制吸浆孔的开启大小,从而调节泥浆排出量使其达到控制土体内压力值范围。这种主动排泥措施和孔内压力监测,实现了强制排浆和孔内泥浆压力稳定,显著降低了施工对周边地层及环境的影响。
     (3)技术特点包括:一是全方位施工能力,可进行水平、倾斜、垂直各方向、任意角度的施工,特别适合地铁隧道的水平加固;二是成桩质量优异,在软土地层中可形成直径2~2.8m的加固桩体,最大可达4.2m,加固深度可达30m以上;三是环境影响小,通过强制排浆控制地内压力,地表变形可控制在极小范围;四是可控性强,实时监测调整,精确控制加固范围和效果;五是适应性广,适用于软土、砂土、卵砾石等多种地层。
     (4)加固机理主要体现在三个方面:首先,高压喷射流具有强大的切削能力,能够破坏原状土体结构;其次,水泥浆与被切削的土体充分混合,形成具有一定强度和抗渗性的水泥土加固体;最后,通过控制排浆量来调节地内压力,确保加固体的形成质量。MJS工法形成的加固体强度高,砂性土无侧限抗压强度可达3.0MPa,粘性土可达1.0MPa,渗透系数不大于1×10⁻⁷cm/s。

2. MJS工法技术机理与创新机制
2.1 核心技术原理与工作机制
      MJS工法的核心技术原理在于其独特的“三位一体”技术体系:全方位喷射系统、强制排浆装置和地压控制系统的有机结合。
    (1)全方位喷射系统是MJS工法的基础。该系统采用多孔管设计,多孔管由排泥管、高压水泥浆管、倒吸水管(2个)、主空气管、倒吸空气管、排泥阀传感器控制线路管(2个)、削孔喷水管、多孔管连接螺栓孔、备用管路等组成。在施工过程中,高压水泥浆以40MPa的超高压从喷嘴喷出,配合0.7MPa的压缩空气形成同轴射流,对周围土体进行强力切削。喷射流的能量密度大、作用时间长,每米喷射时间为30~40分钟,平均提升速度仅为2.5~3.3cm/min。这种慢速喷射确保了水泥浆与土体的充分混合,形成质量均匀的加固体。
     (2)强制排浆装置是MJS工法的关键创新。前端造成装置上分布有压力传感器、排泥口、喷浆口等,其中排泥口开关最大可达62mm。在倒吸水和倒吸空气适配器的作用下,能将地下的废泥浆强制抽出,通过专用排泥管输送至地面泥浆处理系统。这种强制排浆方式与传统工法的孔口自然返浆完全不同,它能够主动控制排浆量,避免了因地内压力过高导致的地表隆起和对周边环境的不利影响。
     (3)地压控制系统是MJS工法的技术核心。系统通过压力传感器实时监测地内压力变化,当地内压力超过设定值时,自动调节排泥阀的开度,增加排浆量以降低地内压力;反之则减少排浆量以维持压力稳定。地内压力控制系数宜取1.3~1.6,并应根据地层条件和环境保护要求通过现场试成桩试验确定。这种精确的压力控制机制,使得MJS工法在施工过程中对周边环境的扰动极小,特别适合在环境敏感区域应用。

2.2 技术创新点与优势分析
      MJS工法相比传统高压喷射注浆工艺,在多个方面实现了重大技术突破:
     (1)环境影响控制的革命性突破。传统高压旋喷桩施工为孔口自然返浆,无法对排浆量及孔内压力进行控制,在深厚软土地基施工时,如果排浆不畅,会使得加固区域瞬间产生很高的超静孔隙水压力,并引起周边土体侧向变形和隆起变形。而MJS工法通过强制排浆和压力监测,基本消除了挤土效应。对比试验数据显示,高压旋喷桩最大土压力值与MJS工法最大土压力值之比均大于2.00,最大孔隙水压力值之比均大于1.33。MJS工法施工引起的土体水平位移最大仅为9.54mm,而高压旋喷桩导致的土体水平位移最大可达207mm。
     (2)施工适应性的显著提升。MJS工法可以进行水平、倾斜、垂直各方向、任意角度的施工,其最大有效加固深度可达100m。特别是在地铁隧道这种特殊环境中,MJS工法可以实现水平加固,解决了传统工法只能垂直施工的局限性。同时,MJS工法对施工场地要求不高,施工现场能容下施工机械即可,因施工机械占地面积十分有限,比较狭小的施工场地不影响本施工工法的应用。
     (3)成桩质量的全面优化。MJS工法形成的加固体直径大、强度高、均匀性好。在软土地层中,成桩直径一般为2~2.8m,最大可达4.2m;在砂性土中,无侧限抗压强度可达3.0MPa,粘性土可达1.0MPa;渗透系数不大于1×10⁻⁷cm/s,具有良好的抗渗性能。这些指标均显著优于传统工法,为隧道结构提供了可靠的加固效果。
     (4)智能化程度的大幅提高。现代MJS工法配备了先进的智能监控系统,钻头上搭载的地层内部压力传感器,宛如敏锐的“感知神经”,实时捕捉地层压力细微变化;与之协同的排泥阀,能依据压力数据智能调节开度。系统还集成了泥浆精准配料、高压稳定输送、高效喷射作业于一体,实现了施工过程的全自动化控制。

3. 运营地铁隧道结构缺陷的MJS适用性分析
3.1 不同缺陷类型的针对性解决方案
     针对运营地铁隧道的不同结构缺陷,MJS工法提供了相应的解决方案:
     (1)管片收敛变形的综合治理方案。对于管片收敛变形,MJS工法主要采用“MJS工法桩+微扰动注浆”的联合技术路线。杭州某地铁区间隧道的成功案例显示,采用该方案后,管片收敛变形整治量基本可以达到10~20mm,达到管片横断面收敛变形的20%~40%;由于MJS工法桩的隔离作用,整治后管片收敛回弹量较小,基本在5mm以内,约为收敛整治量的20%。MJS工法通过在隧道两侧形成加固墙体,限制了土体的侧向变形,从而有效控制了管片的收敛。
     (2)隧道渗漏的系统治理方案。对于隧道渗漏问题,MJS工法主要用于形成止水帷幕。在富水松软地层中,MJS工法通过高压喷射形成连续、致密的止水结构,有效阻断地下水的渗漏通道。某地铁工程中,MJS工法桩在地下连续墙的墙缝止水方面发挥了很大作用,试验结果表明,MJS工法桩渗透系数最大值小于设计标准值1×10⁻⁶cm/s。配合表面封堵和内部注浆,可以实现“外堵内注”的综合治理效果。
     (3)结构脱空的填充加固方案。对于隧道拱顶脱空,MJS工法可以通过水平或倾斜喷射,对脱空区域进行填充加固。MJS工法形成的加固体强度高、整体性好,可以有效恢复结构的受力状态。当空洞范围较大时,可以采用多次喷射的方式,逐步填充脱空区域,确保填充质量。
     (4)综合病害的一体化解决方案。实际工程中,隧道结构缺陷往往是多种病害并存的复杂情况。MJS工法可以通过灵活调整施工参数和工艺,实现多种病害的一体化治理。例如,对于既有收敛变形又有渗漏的隧道,可以先采用MJS工法进行土体加固,控制变形发展,再进行止水帷幕施工,最后对表面缺陷进行修复,形成系统性的治理方案。

3.2 典型工程案例深度剖析
      以下通过三个典型案例,深入分析MJS工法在不同类型隧道缺陷修复中的应用效果:
     案例一:杭州地铁3号线盾构隧道差异沉降控制
     (1)工程背景:杭州地铁3号线某区间隧道在软土地层中出现严重的差异沉降,部分地段沉降量达到50mm,影响行车安全。
     (2)技术方案:采用小型化MJS工法在隧道内进行加固施工,沿隧道两侧各布置2排MJS桩,桩间距1.2m,梅花形布置,加固深度为隧道基底以下5m。
     (3)施工参数:喷射压力40MPa,水泥浆流量130L/min,空气压力0.7MPa,提升速度30~40min/m(全圆),水泥掺量40%。
     (4)实施效果:成桩效果检验和隧道沉降监测数据表明,桩体完整性很好,加固体强度均大于1.2MPa,满足设计及规范要求。施工结束后的隧道沉降稳定,该方法达到施工整治预期目标。

      案例二:长沙地铁4号线砂卵石地层下穿运营隧道加固
     (1)工程背景:长沙轨道交通4号线盾构区间需要近距离下穿既有2号线运营区间,最小净距仅3.6m,且地层为砂卵石地层,施工风险极高。
     (2)技术方案:采用MJS工法对既有2号线进行水平预加固保护,在2号线隧道两侧各施工一排水平MJS桩,形成保护墙。
     (3)施工参数:考虑砂卵石地层的特殊性,适当提高喷射压力至45MPa,采用间断喷射工艺,每次喷射1m后暂停2~3分钟,确保水泥浆充分渗透。
     (4)实施效果:MJS工法水平加固过程中,既有2号线变形可控,最大变形约7mm,加固体强度可达5~8MPa,确保了4号线盾构穿越过程中既有区间的运营安全。这是国内首次在该类地层采用MJS工法对小净距既有运营线路进行水平预加固成功案例。

      案例三:宁波软土地区新建地铁上穿既有盾构隧道

     (1)工程背景:宁波地铁5号线需要上穿既有运营的2号线,交叉段地质条件复杂,以软土为主,对变形控制要求极高。
     (2)技术方案:对交汇段左右各25m的范围,利用隧道管片增设的注浆孔对周边土体进行注浆加固,注浆范围为隧道上断面1m、下断面2m。同时,为控制卸载对下部运营地铁线路的影响,对5号线和2号线交汇段附近的土体采用MJS工法进行加固。
      (3)施工参数:MJS工法的施工造价约1800元/m³,加固后土体芯样的平均单轴抗压强度约为3.7MPa。
      (4)实施效果:通过MJS工法加固,有效控制了施工过程中的地层变形,确保了既有2号线的正常运营。监测数据显示,施工期间2号线的最大沉降仅为3.2mm,完全在控制范围内。

3.3 技术可行性与局限性评估
      技术可行性分析:MJS工法在运营地铁隧道缺陷修复中的技术可行性主要体现在以下几个方面。
     (1)施工精度高:MJS工法的桩位偏差可控制在±50mm以内,垂直度偏差不大于1/200,能够满足隧道内施工的精度要求。
     (2)环境影响小:通过地内压力控制,MJS工法施工引起的地表变形可控制在5mm以内,对运营影响极小。某工程实测数据显示,MJS工法施工引起的最大地表沉降仅为0.69mm,最大地表水平位移为0.68mm。
     (3)适应性强:MJS工法适用于软土、砂土、卵砾石等多种地层,特别是在传统工法难以施工的复杂地层中优势明显。
     (4)加固效果可靠:MJS工法形成的加固体强度高、整体性好,28天龄期无侧限抗压强度≥1.0MPa,能够有效恢复隧道结构的承载能力。

      局限性分析:尽管MJS工法具有诸多优势,但在实际应用中也存在一些局限性。
     (1)成本较高:MJS工法的单方造价为2400~3000元/m³,是传统高压喷射注浆的5~8倍,这是制约其广泛应用的主要因素。
     (2)施工效率相对较低:MJS工法每米喷射时间为30~40分钟,而传统工法仅需20~30分钟,在工期紧张的项目中可能存在压力。
     (3)设备要求高:MJS工法需要专用设备,设备投资大,且对操作人员的技术要求较高。
     (4)施工空间要求:虽然MJS工法设备占地面积小,但仍需要一定的施工空间,在某些净空受限的隧道内可能存在困难。
     (5)水泥用量大:MJS工法的水泥掺量一般在45%左右,而传统工法仅为25%~30%,材料成本较高。

      改进建议:针对上述局限性,可以采取以下改进措施。
     (1)技术创新降低成本:开发新型喷射材料,提高材料利用率;优化施工工艺,提高施工效率。
    (2)设备小型化:开发更加紧凑的设备,适应更小的施工空间。
     (3)标准化设计:建立标准化的施工流程和参数体系,降低对操作人员的技术要求。
     (4)联合工法应用:将MJS工法与其他工法结合使用,如与传统注浆、钢支撑等联合,在保证效果的同时降低成本。

4. 施工实施方案设计与关键技术
4.1 前期准备与调查评估
      运营地铁隧道MJS工法施工的前期准备工作至关重要,直接影响施工效果和运营安全。
     (1)详细的技术调查是前期准备的核心。首先需要收集隧道的设计资料、施工记录、地质勘察报告等基础信息,了解隧道的结构形式、埋深、地层条件、地下水情况等。其次要进行现场调查,包括隧道内的净空尺寸、管线布置、排水系统等。特别要注意的是,需要采用三维激光扫描技术对隧道内表面进行扫描,建立精确的三维模型,用于后续的施工设计和变形监测。
     (2)结构缺陷的全面检测是制定修复方案的基础。检测内容包括:管片裂缝的分布、宽度、深度;管片收敛变形的大小和分布规律;渗漏点的位置、渗漏量;管片背后脱空情况等。检测方法包括:人工目视检查、裂缝宽度测量、收敛变形监测、红外热像仪检测脱空、超声波检测等。某工程的检测数据显示,在17环管片中发现80条裂缝,裂缝宽度最大0.40mm,深度最大56mm。
     (3)施工环境评估需要考虑多个因素。一是运营影响评估,需要与运营部门充分沟通,确定施工时间窗口、限速要求、应急预案等。二是周边环境评估,包括地面建筑物、地下管线、其他隧道等的分布情况,需要采用地质雷达、管线探测仪等设备进行详细探测。三是施工条件评估,包括隧道内的供电、照明、通风条件,材料运输通道,泥浆处理场地等。
     (4)风险评估与应急预案制定是确保施工安全的重要环节。风险评估需要识别可能的风险因素,如地层坍塌、涌水、设备故障、对运营的影响等,并制定相应的防控措施。应急预案应包括应急组织、应急响应流程、应急设备和物资、与运营部门的协调机制等。某地铁工程的应急预案要求,施工单位未采取安全防护措施或者施工过程中出现可能危及轨道交通运营安全情况的,轨道交通企业应当要求施工单位立即停止施工并采取相应的安全措施。

4.2 施工工艺设计与参数优化
      基于前期调查评估结果,需要进行详细的施工工艺设计和参数优化。
     (1)加固方案设计需要根据缺陷类型和地质条件确定。对于管片收敛变形,通常采用“半圆加固”或“门式加固”方式。半圆加固是指在隧道底部180°范围内施作MJS桩,形成加固壳体;门式加固是指在隧道两侧和底部施作MJS桩,形成门字形的加固结构。桩位布置一般沿隧道两侧3.6m和3m处各布置2排,梅花形间距1.2m,加固深度根据变形情况确定,一般深入隧道底部以下3~5m。
     (2)施工参数优化是保证加固效果的关键。根据大量工程实践,MJS工法在地铁隧道加固中的主要参数建议如下。

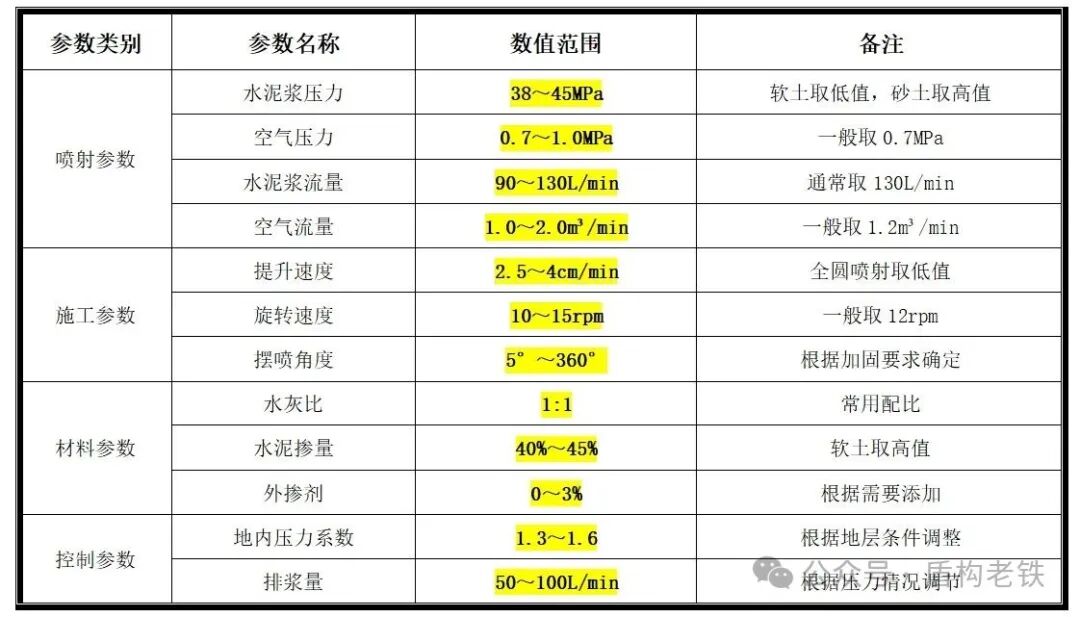

表1  MJS工法在地铁隧道加固中主要参数表

      特殊工艺设计针对不同的施工条件和要求。
     (1)水平施工工艺:在隧道内进行水平加固时,需要特别注意钻杆的导向和垂直度控制。通常采用导向架辅助,确保钻杆沿设计方向钻进。
     (2)分段施工工艺:对于长距离加固,采用分段施工,每段长度一般不超过10m,段间搭接长度不小于1m,避免应力集中。
     (3)跳孔施工工艺:为减少施工扰动,采用跳孔施工,相邻孔施工间隔不少于24小时。
    (4)应急施工工艺:制定应急施工预案,包括突然停电、设备故障、地层异常等情况下的处理措施。

4.3 监测方案与质量控制体系
      建立完善的监测方案和质量控制体系是确保施工安全和效果的关键。
      监测方案设计应包括以下内容:
     (1)变形监测:在隧道内布置监测点,监测内容包括隧道收敛变形、拱顶下沉、水平位移等。监测频率在施工期间为1次/天,施工后1周内为1次/2天,1周后为1次/周,直至变形稳定。某工程的监测数据显示,施工期间隧道变形控制在0.21mm以内。
     (2)应力监测:在关键部位埋设应力传感器,监测管片内力变化,确保施工过程中结构安全。
     (3)环境监测:监测地表沉降、地下水位变化、周边建筑物变形等,确保施工对周边环境的影响在可控范围内。
    (4)施工参数监测:实时监测喷射压力、流量、地内压力、排浆量等参数,确保施工参数符合设计要求。

      质量控制体系包括事前控制、过程控制和事后控制三个环节。
     (1)事前控制:
     ①原材料检验:水泥、外加剂等原材料必须有出厂合格证和检验报告,进场后按规定进行复验。
     ②设备检查:施工前对MJS设备进行全面检查和调试,确保设备性能良好。
     ③工艺试验:在正式施工前,应进行工艺性试验,确定合理的施工参数。
     (2)过程控制:
     ①严格按照设计参数施工,参数调整必须经过技术负责人批准。
    ②加强施工过程记录,包括压力、流量、提升速度、旋转速度等参数的记录。
     ③定期检查设备运行情况,发现问题及时处理。
     ④加强浆液质量控制,定期检测浆液的密度、粘度等指标。
     (3)事后控制:
     ①成桩28天后进行取芯检测,检测数量不少于总桩数的2%,且不少于3根。
    ②进行无侧限抗压强度试验和渗透试验,确保强度和抗渗性能满足设计要求。
     ③采用地质雷达等无损检测方法,检测桩体的完整性和连续性。
     ④对施工效果进行综合评估,必要时进行补充加固。

5. 施工重难点与风险防控
5.1 地内压力控制难题与应对措施
      地内压力控制是MJS工法施工中的核心难题,直接关系到施工安全和加固效果。
      (1)压力控制难点分析:
      ①压力监测精度要求高:地内压力需要精确控制在设定值的±10%以内,压力过高会导致地表隆起或隧道变形,压力过低则影响成桩质量。
      ②压力变化复杂:施工过程中,地内压力受土层性质、地下水、注浆量、排浆量等多种因素影响,变化规律复杂。
      ③响应时间要求短:当地内压力出现异常时,需要在数秒内做出响应,否则可能造成严重后果。
      (2)压力控制技术措施:
      ①高精度监测系统:采用高精度压力传感器,精度达到0.01MPa,采样频率不低于10次/秒。压力传感器布置在前端装置上,能够实时反映地内压力变化。
      ②智能控制系统:开发自动控制系统,根据地内压力监测数据自动调节排泥阀开度。当压力超过设定上限时,自动增大排泥阀开度;当压力低于设定下限时,自动减小排泥阀开度,实现土体前端动态控制平衡。
      ③分级控制策略:采用分级控制策略,将地内压力控制分为三个等级:正常范围(设定值±5%)、预警范围(设定值±5%~10%)、危险范围(超过设定值±10%)。在不同等级采取相应的控制措施。
      ④动态参数调整:根据地质条件和施工进展,动态调整地内压力控制值。例如,在软土地层中,地内压力控制系数取1.3~1.4;在砂土地层中,取1.4~1.6。
      (3)工程实践案例:某地铁隧道MJS施工中,通过采用上述压力控制措施,地内压力控制精度达到±5%以内,地表最大隆起量仅为2.3mm,远小于5mm的控制标准。

5.2 施工对运营影响的控制策略
      在运营地铁隧道中进行MJS施工,必须将对运营的影响降到最低。
      (1)运营影响因素分析:
      ①振动影响:MJS施工过程中产生的振动可能影响行车安全和乘客舒适度。实测数据显示,MJS施工引起的振动在距离施工点10m处基本衰减至背景值。
      ②噪音影响:高压设备运行产生的噪音可能影响车站环境和乘客体验。
      ③时间窗口限制:只能在运营结束后的“天窗期”施工,一般每晚仅有2~4小时的施工时间。
      ④应急响应要求:施工过程中如出现异常情况,需要快速响应,确保不影响次日正常运营。
      (2)运营保护措施:
      施工时间优化:充分利用夜间“天窗期”施工,制定详细的施工计划,确保在规定时间内完成施工任务。对于需要较长时间的施工,采用分段施工的方式。
      (3)振动控制措施:
      ①采用低振动设备和工艺,如采用液压驱动代替气动驱动。
      ②控制施工速度,避免快速冲击。
     ③在隧道内设置减振垫,减少振动传播。
      ④加强振动监测,确保振动值不超过规定标准。
      (4)噪音控制措施:
      ①对设备进行隔音处理,设置隔音罩。
      ②合理安排施工顺序,将噪音大的工序安排在离车站较远的位置。
      ③采用柔性连接,减少刚性振动传递。
      (5)应急保障措施:
      ①制定详细的应急预案,明确各种情况下的处理流程。
     ②配备应急设备和物资,如备用发电机、快速封堵材料等。
      ③与运营部门建立24小时沟通机制,确保信息畅通。
      ④定期进行应急演练,提高应急响应能力。

5.3 复杂地层条件下的施工技术
      地铁隧道穿越的地层条件复杂多变,给MJS施工带来挑战。
     (1)复杂地层类型及挑战:
     ①富水地层:地下水位高、水量大,容易造成浆液流失,影响成桩质量。同时,水压高会增加施工风险。
     ②砂卵石地层:地层中含有大量卵石,粒径可达200mm以上,对喷射流形成阻碍,影响成桩直径和连续性。
     ③软硬不均地层:地层中软硬交替,容易造成钻杆偏斜,影响成桩垂直度。
    ④回填土地层:地层松散、含建筑垃圾,成桩质量难以保证。
     (2)针对性技术措施:
     ①富水地层处理:
      a采用双液注浆,加快浆液凝固速度。
     b提高水泥掺量至45%~50%,增强浆液的抗分散性。
      c采用间歇喷射工艺,每次喷射后暂停2~3分钟,待浆液初步凝固后再继续。
     d必要时先进行止水帷幕施工,降低地下水位。
     ②砂卵石地层处理:
     a提高喷射压力至45~50MPa,增强切削能力。
     b采用大流量喷射,流量提高至150~180L/min。
     c降低提升速度至1.5~2cm/min,增加喷射时间。
     d必要时采用预破碎工艺,先对大粒径卵石进行处理。
     ③软硬不均地层处理:
     a加强钻杆导向,采用扶正器等辅助装置。
     b实时监测钻杆垂直度,发现偏差及时纠正。
     c调整喷射参数,在硬地层中适当提高压力和流量。
     d采用组合钻头,适应不同地层条件。
     ④回填土地层处理:
     a先进行预处理,清除大块建筑垃圾。
     b采用高粘度浆液,提高填充效果。
     c增加喷射次数,确保填充密实。
    d必要时采用套管跟进工艺,防止塌孔。

5.4 安全风险识别与防控体系
      建立完善的安全风险识别与防控体系是确保施工安全的根本保障。
     (1)主要安全风险识别:
     ①设备安全风险:高压设备故障、管路爆裂、电气故障等。
    ②人员安全风险:高压喷射伤害、触电、机械伤害、中毒窒息等。
    ③结构安全风险:隧道坍塌、管片破坏、防水系统损坏等。
    ④环境安全风险:泥浆泄漏、噪音污染、振动影响等。
     (2)风险防控措施:
     ①设备安全控制:
     a定期检查和维护设备,建立设备档案。
      b关键部件采用双重保护,如高压管路设置安全阀。
      c设备运行时设专人监护,发现异常立即停机。
      d制定设备故障应急预案,确保快速响应。
      ②人员安全防护:
      a所有施工人员必须经过专业培训,持证上岗。
     b配备齐全的个人防护用品,如安全帽、防护眼镜、防护服等。
      c制定安全操作规程,严格执行。
      d定期进行安全培训和应急演练。
      ③结构安全保护:
      a施工前对隧道结构进行详细检查,识别薄弱环节。
      b制定结构变形控制标准,加强监测。
     c施工过程中如发现结构异常,立即停止施工。
     d必要时采取临时支护措施,保护隧道结构安全。
     ④环境安全管理:
      a制定环境保护措施,控制施工污染。
     b泥浆必须经过处理后才能排放,达到环保标准。
      c加强噪音和振动监测,确保不超标。
     d制定环境应急预案,防止污染事故发生。

6. 结论与工程实践建议
6.1 主要研究结论
      通过对MJS工法在运营地铁隧道结构缺陷整治修复中应用的深入研究,得出以下主要结论。
     (1)技术机理与优势明确:MJS工法通过独特的多孔管和前端强制吸浆装置,实现了孔内强制排浆和地内压力实时监测,形成了“全方位喷射+强制排浆+地压控制”三位一体的技术体系。该工法在软土地层中可形成直径2~2.8m的加固桩体,最大可达4.2m;加固体强度高,砂性土无侧限抗压强度可达3.0MPa,粘性土可达1.0MPa;渗透系数不大于1×10⁻⁷cm/s,具有优异的抗渗性能。与传统工法相比,MJS工法的挤土效应基本可以忽略,地表变形可控制在5mm以内,是传统工法的1/4~1/5。
     (2)适用性分析充分:MJS工法对运营地铁隧道的各类结构缺陷都有良好的适用性。对于管片收敛变形,采用“MJS工法桩微扰动注浆”方案,可使变形减少10~20mm,回弹量控制在5mm以内;对于隧道渗漏,MJS工法可形成连续致密的止水帷幕;对于结构脱空,MJS工法可进行有效填充加固。特别是在软土地层、复杂环境、变形控制要求严格的条件下,MJS工法的优势更加明显。
     (3)施工技术成熟可靠:通过大量工程实践,MJS工法在运营地铁隧道修复中的施工技术已经成熟。关键技术包括:地内压力精确控制(精度±5%以内)、施工参数优化(喷射压力38~45MPa,提升速度2.5~4cm/min)、监测体系完善(变形、应力、环境全方位监测)、质量控制严格(28天强度≥1.0MPa,检测率≥2%)。施工过程对运营影响小,可在夜间“天窗期”进行,不影响次日正常运营。
     (4)成本效益综合评估合理:虽然MJS工法的初始投资较高(2400~3000元/m³,是传统工法的5~8倍),但从全生命周期角度分析具有明显优势。20年内可节省维护费用约800元/m³,延长使用寿命10年可节省投资约1200元/m³,综合效益显著。特别是在环境敏感、工期紧张、安全要求高的项目中,MJS工法的技术优势带来的间接经济效益更为突出。
     (5)发展前景广阔:MJS工法正在向智能化、数字化方向发展,智能监控系统、数字孪生技术、人工智能辅助决策等新技术的应用,将进一步提升工法的技术水平和应用价值。随着行业标准的完善、新材料的开发、施工工艺的改进,MJS工法在地铁隧道修复领域将发挥更加重要的作用。

6.2 工程实践建议
      在过往的工作履历中,笔者有幸参加了相关修复项目。基于工程实践经验,为类似项目提供以下建议。
      (1)设计阶段建议:
      ①方案比选:在项目设计阶段,应进行多方案技术经济比选。优先选择MJS工法的情况包括:隧道处于软土地层、变形控制要求严格、上方有重要建筑物、工期紧张、环境敏感等。对于缺陷较轻、成本敏感的项目,可考虑传统工法。
     ②参数设计:根据地质条件和缺陷类型,合理确定加固参数。一般情况下,加固深度应深入隧道底部以下3~5m,桩间距1.2~1.5m,梅花形布置。地内压力控制系数宜取1.3~1.6,根据地层条件动态调整。
      ③监测设计:建立完善的监测体系,包括隧道变形监测(精度0.01mm)、应力监测、环境监测等。监测点布置应具有代表性,能够全面反映施工影响。
      (2)施工阶段建议:
      ①施工准备:
      a详细调查隧道现状,包括结构缺陷、管线布置、地质条件等。
      b制定详细的施工方案和应急预案,明确各工序的技术要求和质量标准。
      c对施工人员进行专业培训,确保熟练掌握施工工艺。
      d做好设备调试和材料准备工作。
      ②过程控制:
      a严格按照设计参数施工,参数调整必须经过技术负责人批准。
     b加强施工过程记录,包括压力、流量、提升速度等关键参数。
      c实时监测地内压力变化,确保控制在设计范围内。
      d加强浆液质量控制,定期检测浆液性能。
      ③安全管理:
      a制定严格的安全操作规程,加强安全教育。
      b配备齐全的安全防护设施,确保人员安全。
      c建立应急响应机制,制定详细的应急预案。
      d加强与运营部门的沟通协调,确保施工安全。
      (3)质量控制建议:
      ①材料控制:
      a水泥应采用P.O 42.5级以上普通硅酸盐水泥。
      b严格控制水灰比(1:1)和水泥掺量(40%~45%)。
      c外加剂的品种和掺量应通过试验确定。
      ②成桩质量控制:
      a桩位偏差应控制在±50mm以内,垂直度偏差不大于1/200。
      b成桩28天后进行取芯检测,检测数量不少于总桩数的2%。
      c无侧限抗压强度应≥1.0MPa,渗透系数应≤1×10⁻⁷cm/s。
      ③效果评估:
      a施工前后对比分析隧道变形数据,评估加固效果。
      b采用地质雷达等无损检测方法,检测桩体完整性。
c定期进行跟踪监测,确保长期效果稳定。
      我们认为,通过持续的技术创新和工程实践,MJS工法必将在运营地铁隧道结构缺陷整治修复中发挥更大作用,为保障城市轨道交通的安全运营做出更大贡献。

——
